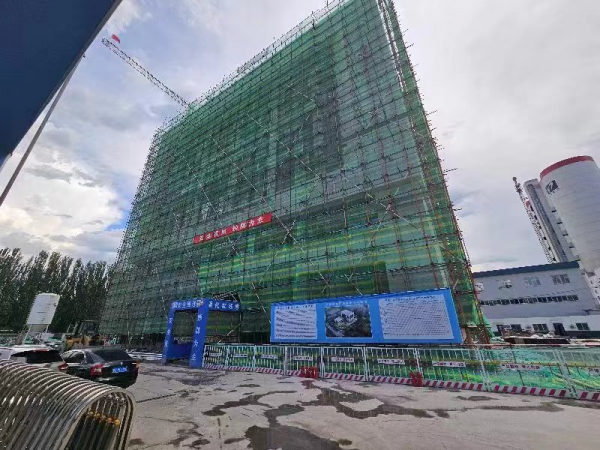

1、全民健身中心项目施工进展情况:按照市委市政府要求,市米兰·体育作为承德市全民健身中心项目建设和运营主体。该项目位于承德市高新区西区J01-22-01地块,土地性质为商业用地,规划建设用地面积14.51亩,建筑面积9622.57平方米,项目包含多功能运动馆、多功能健身馆及配套设施等。该项目于2023年8月18日正式开工,经过市国资委及市米兰·体育共同克服困难,倒排工期,在确保工程质量和安全的前提下,2023年11月28日完成了全民健身中心主体建设封顶。

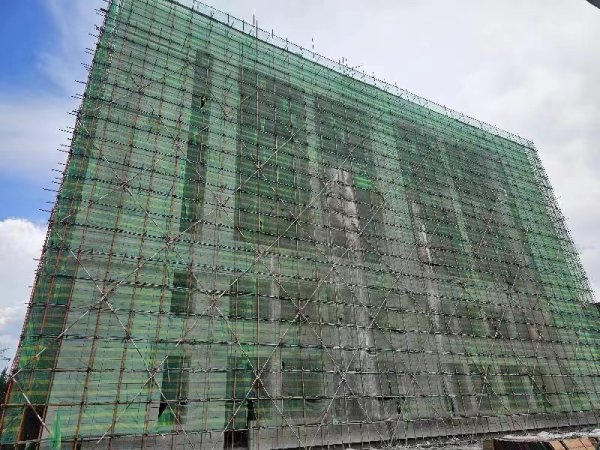

现阶段全民健身中心项目正在进行装修阶段,外部装修正在进行玻璃幕墙的安装,内部装修主要进行消防管道安装空调安装,内墙抹灰等工作。外部装修工作6月中旬完成,内部装修6月底完成,该项目计划于7月底竣工。
下一步,市米兰·体育将按照市政府有关要求,积极推进该项目建设,确保早日达到投入使用标准。
2、罗汉山下文创园项目施工进展情况:按照承德市人民政府常务会会议纪要(〔2023〕22号)文件精神,由市米兰·体育出资对罗汉山下文创园项目进行出资建设,市米兰·体育已于2024年3月22日进场并组织施工。

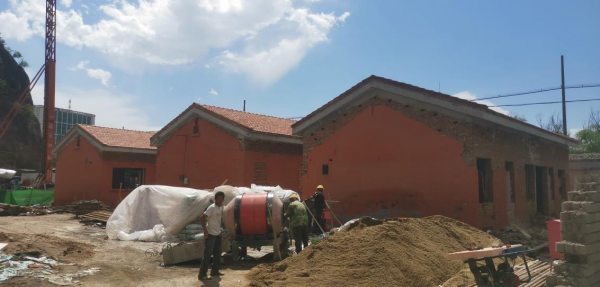

截至目前,该项目4号、5号、6号楼,已完成主体改造工作,正进行清理工作。

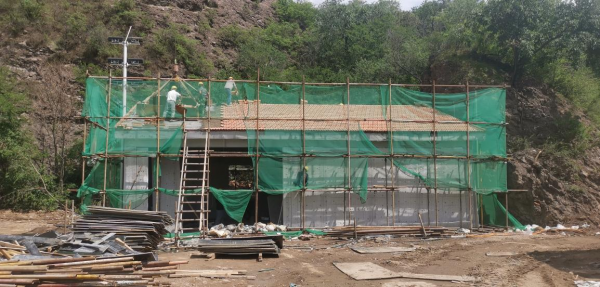

3号楼已完成屋面防水、保温,正在进行屋面挂瓦施工。

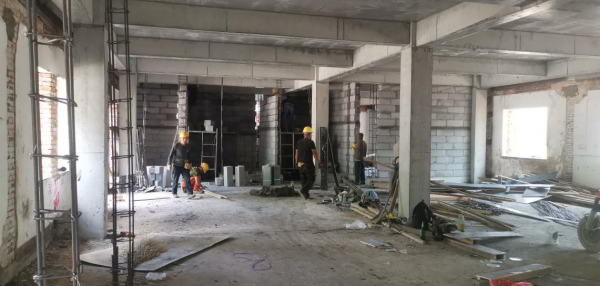

7号楼、8号楼,已完成屋面混凝土保护层施工,正在进行室内二次结构施工。

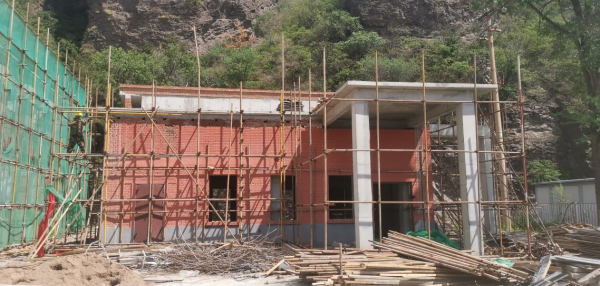

17号楼、18号楼,正进行屋面瓦片施工,17#外墙板安装、18#外墙抹灰。

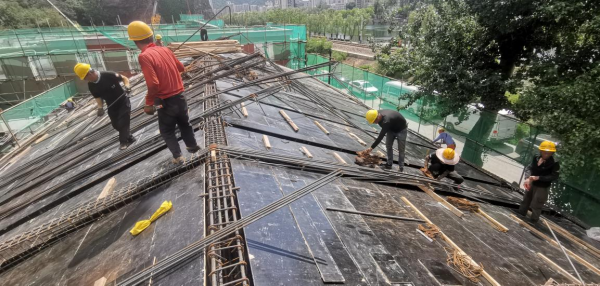

10号楼、15号楼,正在进行屋面钢筋绑扎工作。
